Statusoppdatering uke 48

Nå er vi ferdige med november snart, inn å se hva vi har fått til siden sist!
November 28, 2025

Da har det gått enda to uker siden vi la ut forrige oppdatering, og nå er det bare tre uker igjen til overlevering! Per nå har vi ingen fagfolk fra Grande her, de har dratt videre på nye prosjekt. Men vi skal få en tømrer nå på slutten som skal ta unna noen små jobber. Som å bytte himlingsplater, liste og rydde opp noe utstyr.

Bjørnar er på detaljearbeid, her lister han under dør inn til teknisk rom! Tømrerbas Bjørnar hadde sin siste arbeidsdag på prosjektet forrige uke.

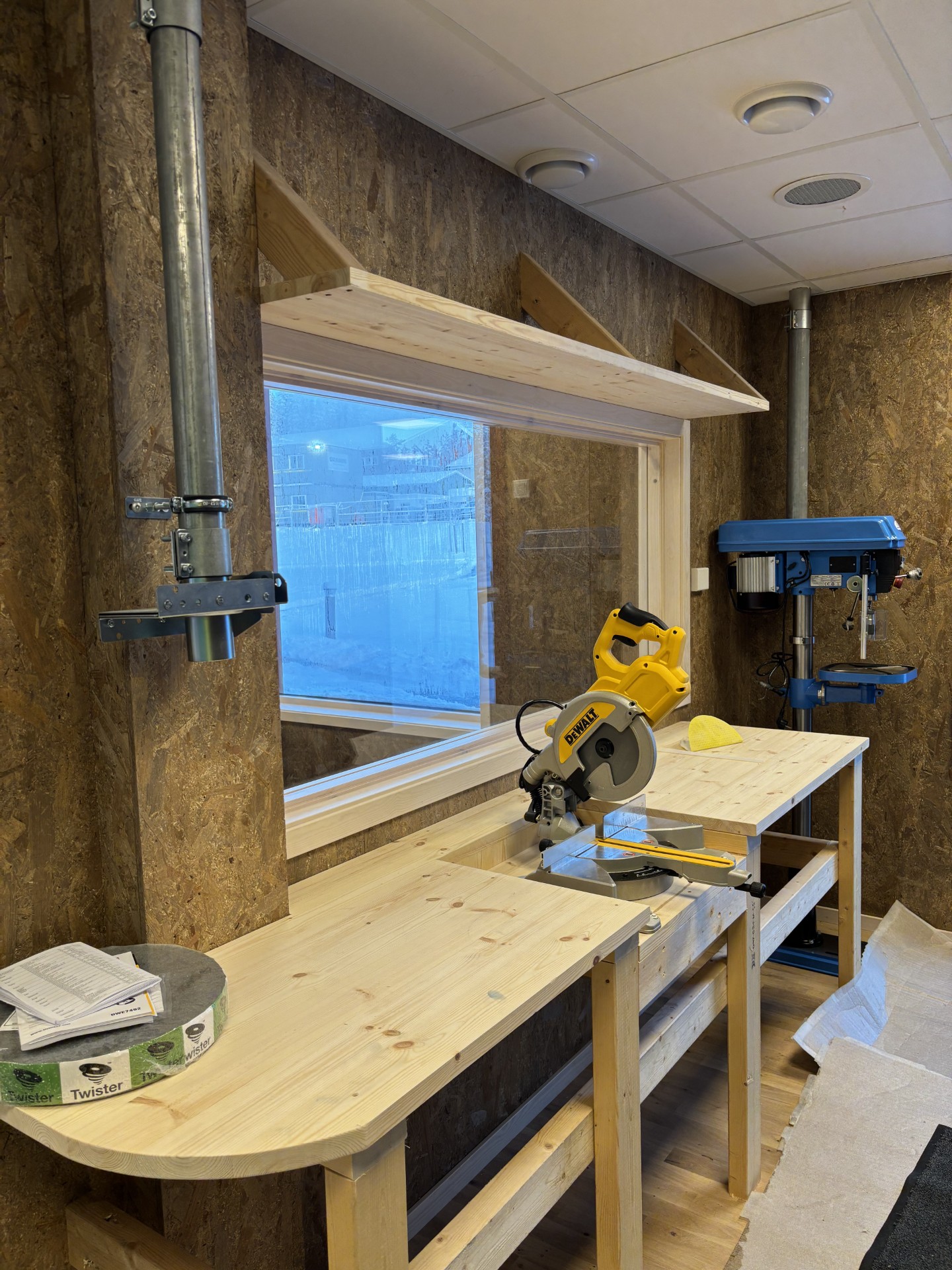

Bjørnar har også laget en benk for saga innpå sløyden!

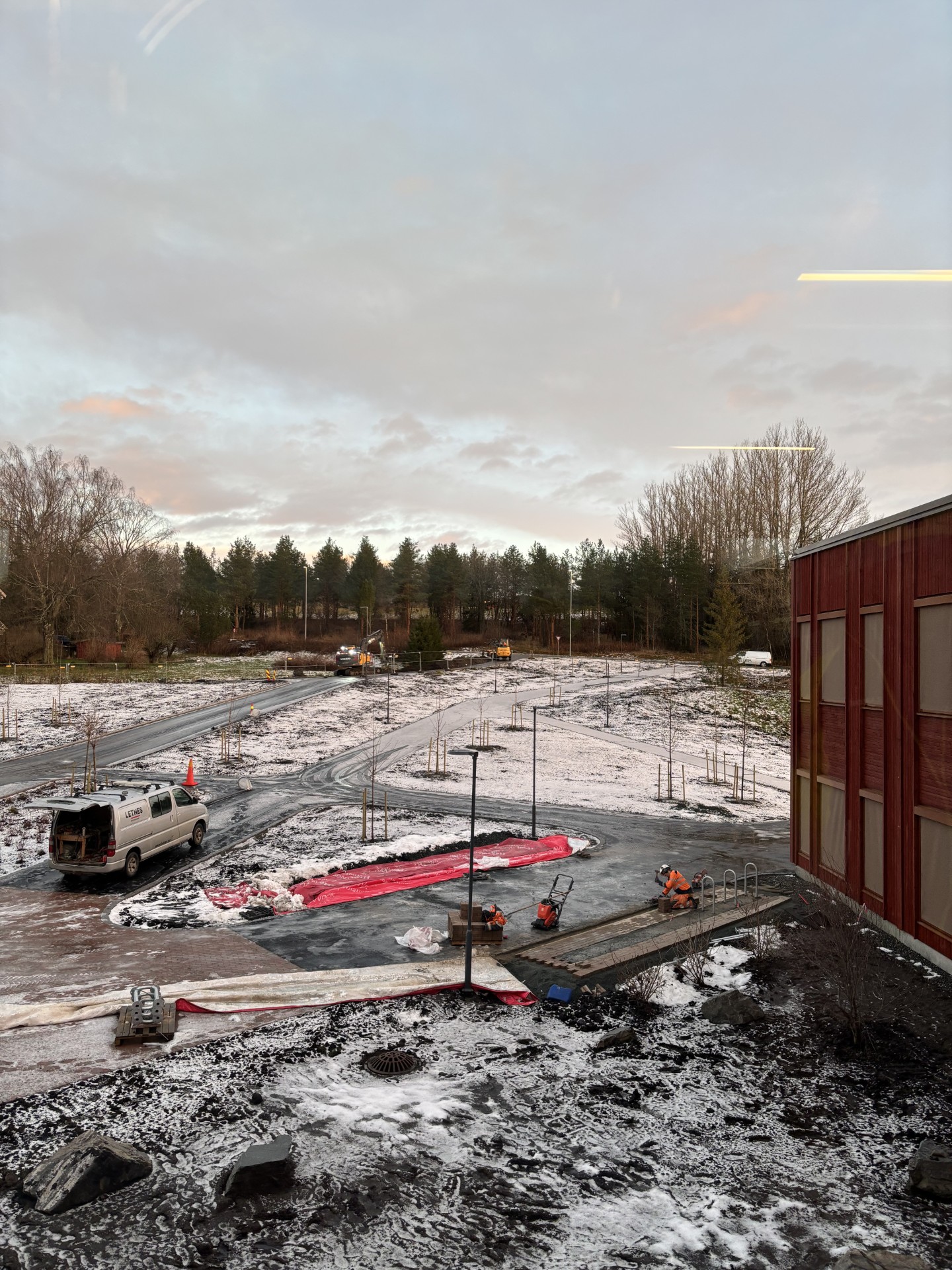

Letnes jobber jo selvsagt ute, men det begynner å bli mindre jobb på dem også. De skulle egentlig begynne med ansatteparkeringen forrige uke, men det er blitt utsatt litt grunnet noen andre hasteoppgaver. Letnes sammen med E - nor har montert elbil - ladere som hører til parkeringen, de har også montert sykkelparkeringer som er spredd på uteområdet, montert flaggstangen og det var et overvannsrør som var hasteoppgaven.

Her monterer Roger og Håvard flaggstangen!
Håvard legger også belegningsstein på sykkelparkeringene

E - nor har montert de siste store lysmastene ute, som tilhører busslommen og fotballbanen. De fortsetter også å komplettere inne, og Anders har montert skiltene for brannmeldere. Sammen med ACT og adgangskontroll så kjører de integrerte tester på skolen for tiden, det er en skikkelig innkjøringsprosess på prosjektet. ACT fortsetter å innregulere ventilasjonen på bygget.

Anders ble rutinert på å henge opp skiltene for brannmeldere

S - rør er ferdig med ferdigmonteringen på bygget, de koblet ferdig dusjene denne uken i garderobene. De har fastmontert radiatorene som er i amfiet, og nå holder de på å regulere inn sprinkleranlegget. Christoffer fra Enes og Olsen er her bare litt av og til nå, da de ikke har så mye arbeid her igjen. Han monterte trapp neser forrige uke, også dukker det opp noen flikk/malingspunkter av og til.

Radiatorene er fastmonterte nå!

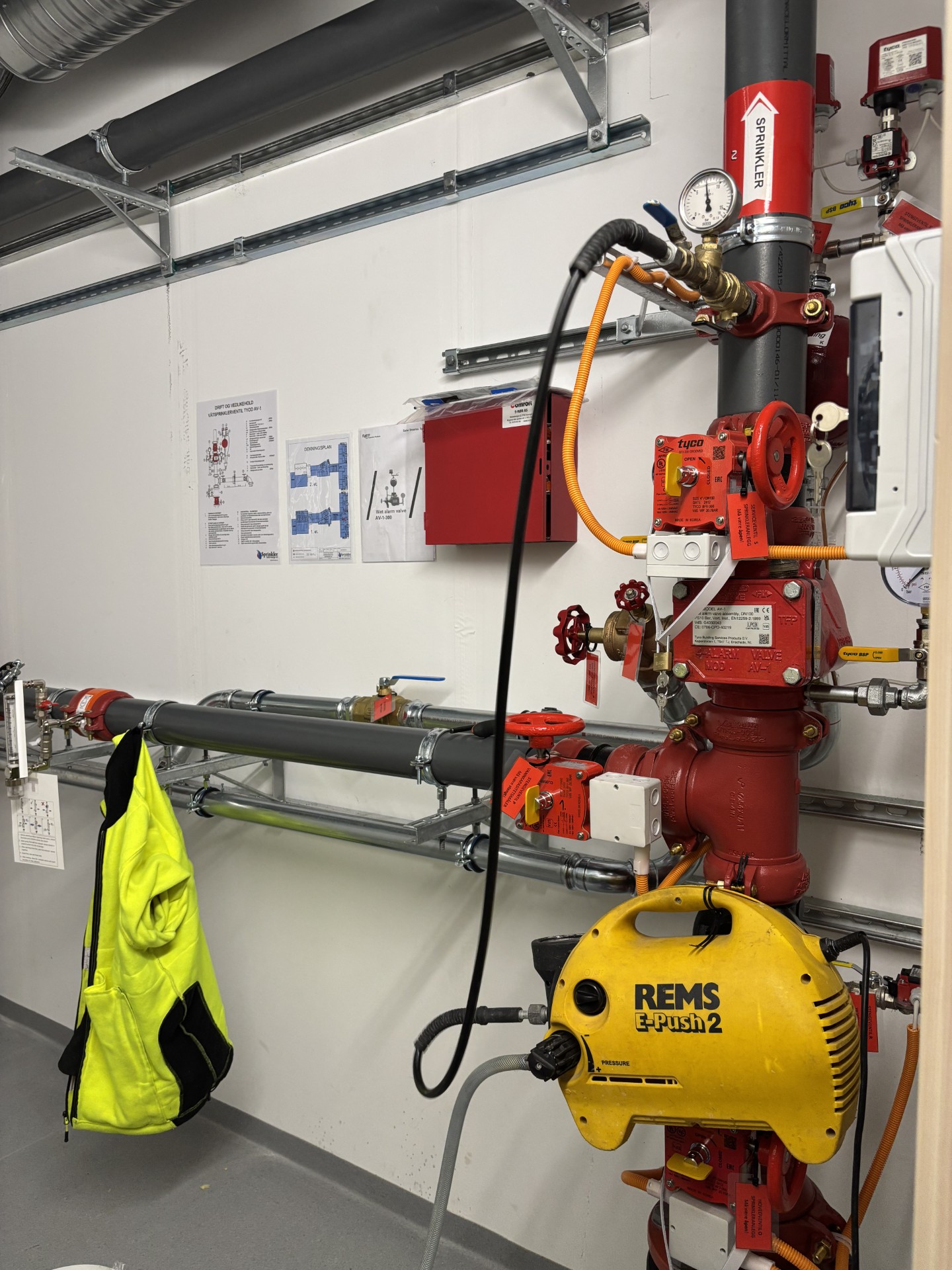

Her reguleres sprinkleranlegget!

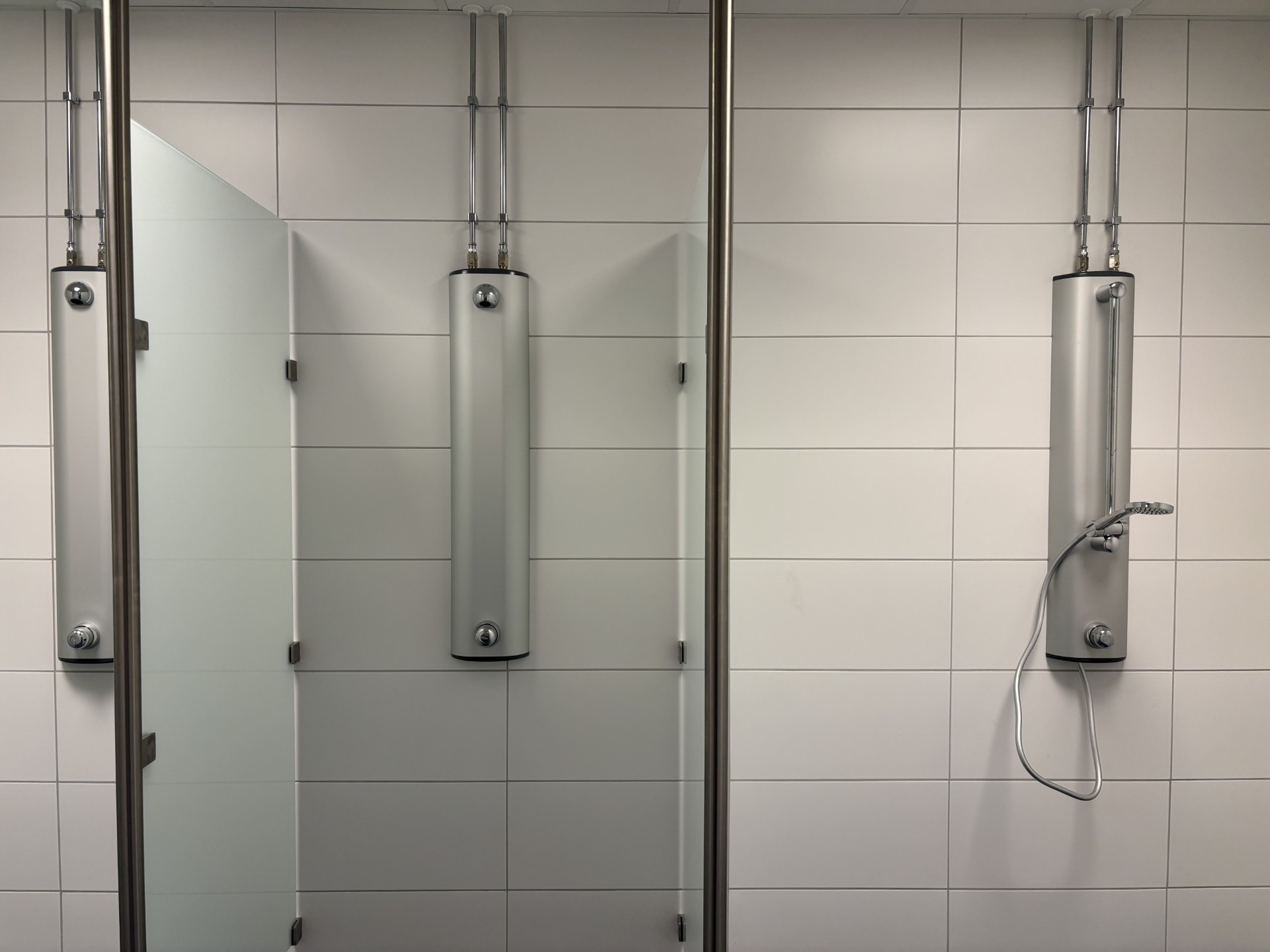

Dusjene er ferdig også!

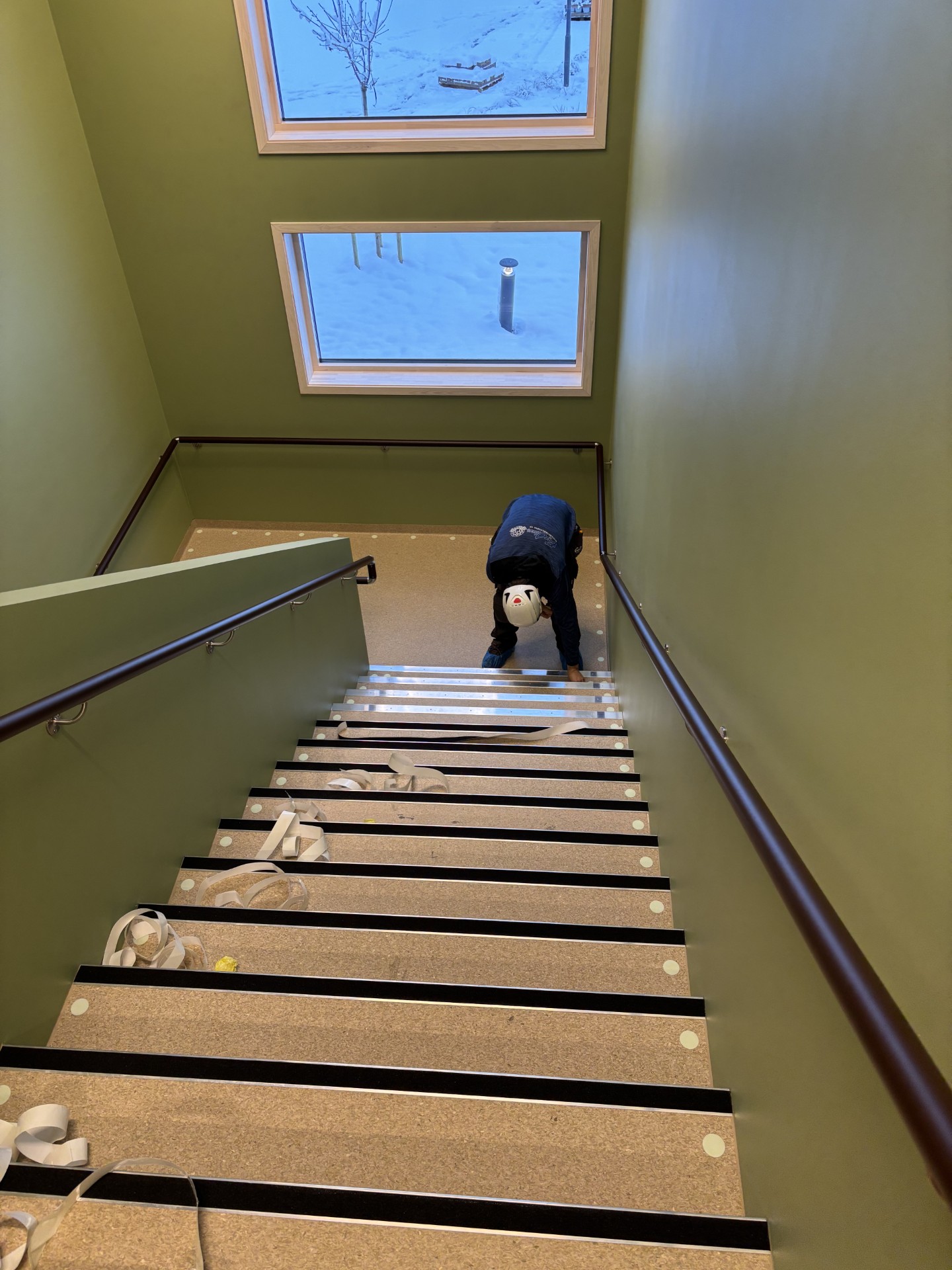

Christoffer har montert trapp neser nå, de er også med på å skape en kontrast i trappene!

GV er ferdig med merkingen på skolen og resultatet er veldig bra! Unisport har vært her og gjort ferdig gulvet, både lagt det og merket det. Bo Andren har vært her og lakkert parketten i amfiet, ellers er det ikke så mye som skjer på fast inventar fronten. Otis har vært her og ferdigstilt heisen på skolen.

For å skjule en mindre pen skjøt mellom betongvegg og gipsvegg, kom jeg og anleggslederen med ett innspill om en tidslinje. Og vi vil jo si at den ble kjempe bra!
I garderoben til 2. trinnet så er det en litt større nisje, og der tenkte vi at det kunne være fint med en illustrasjon på veggen. Og da ble det jo selvfølgelig Smoltus! Det er kjæledyret til Stiklestad skole.

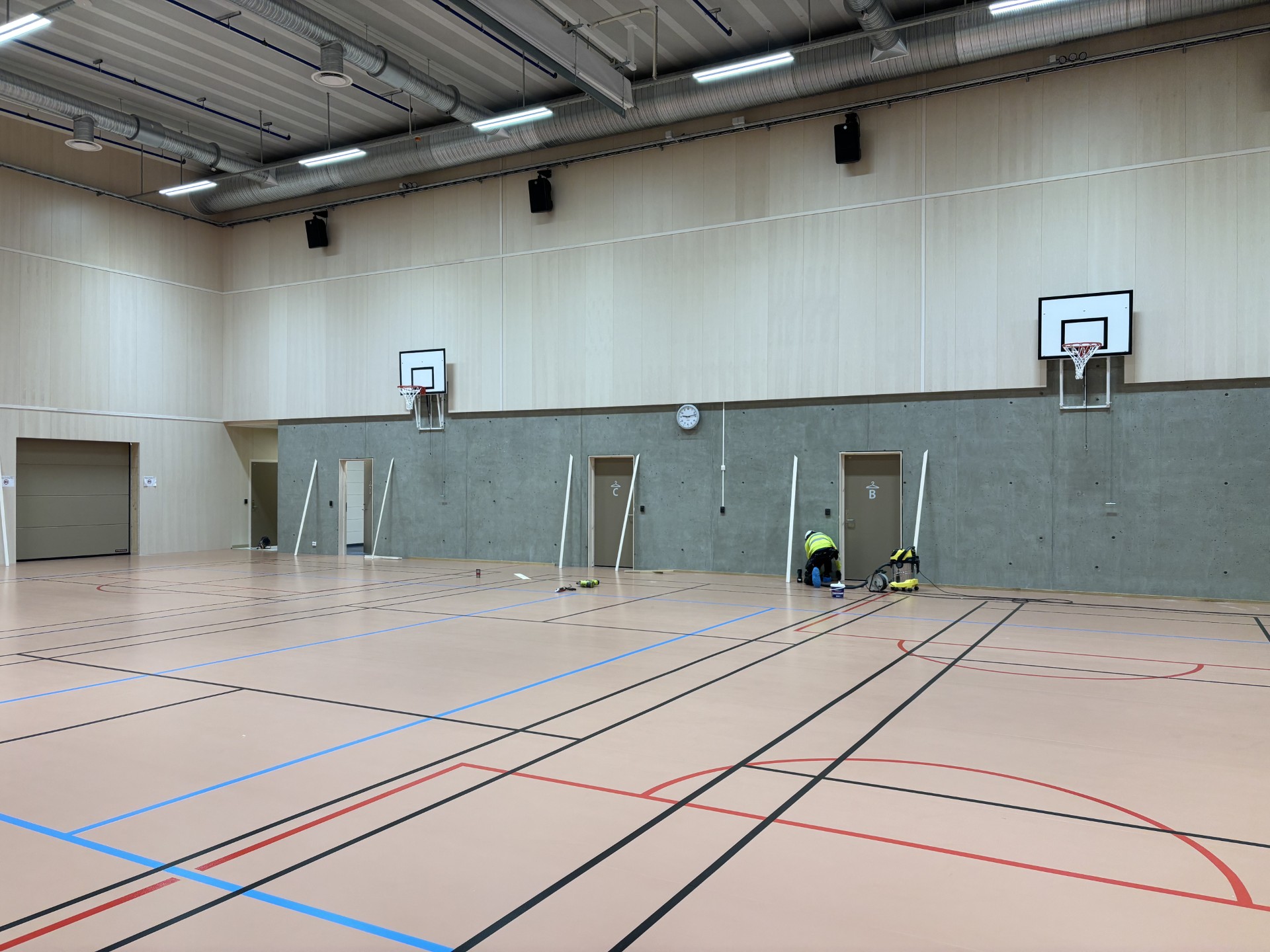

Nå begynner idrettshallen å bli klar til første gymtimen!

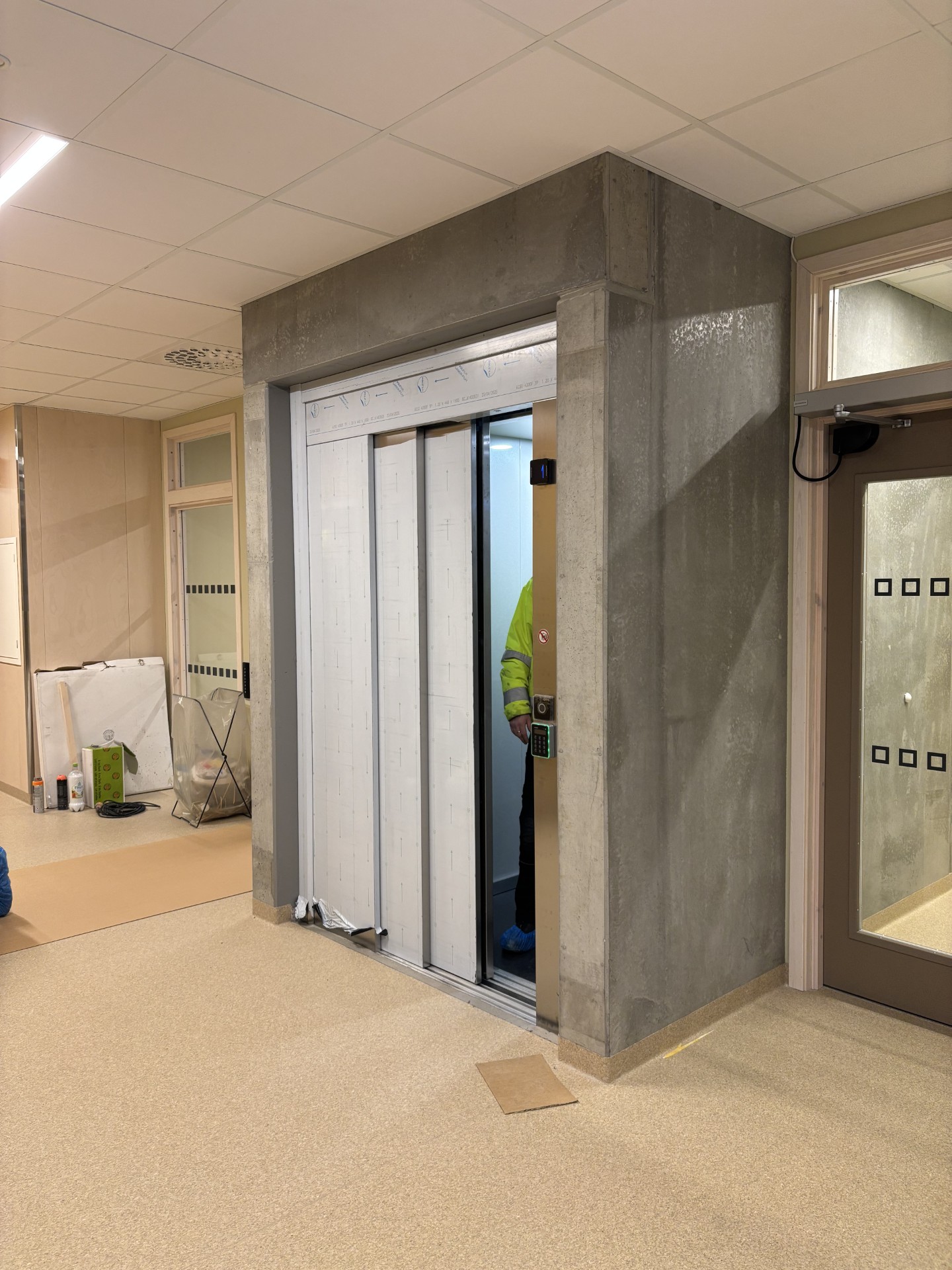

Heisen er nå klar til bruk på nyåret!
Det gjorde seg med lakkering av parketten!

Plan for neste uke:

Neste uke skal vi gjennomføre general test på barneskolen. Ellers går det sin vante gang for de som er på prosjektet, bli ferdige med oppgavene sine, gjør unna forskjellige tester også må siste vaskes.

God helg!
